青山電廠參觀心得報告
張明棨
碩士在職專班營建工程與管理組
|
營管組102級在職專班籌畫多時的自辦校外參訪,終於在今年四月十九日在郭老師帶領之下順利成行;一行人早上九點從土木研究大樓出發,十二點抵達谷關,簡易用餐後前往台電青山施工處聽取簡報。
經由台電青工處經理簡報得知,青山電廠原是台灣最大的慣常水力發電廠,裝置4@90,000KW發電機組,年發電量5.91億度,民國53年開工,59年兩部機運轉,62年4部機全部投入運轉發電。民國88年921地震造成大甲溪自德基至谷關間之山坡嚴重崩坍,遇雨形成土石流流入溪底,淤高河床;民國93年敏督利颱風,青山電廠附近河床再淤高12公尺,溪水夾帶土石灌入廠房,廠內發電設備全毀,無法發電。後經經建會評估奉核後於民國98年開始復建,復建原則(1) 避開河床淤積及洪水之影響、(2) 避開土石流及不穩定邊坡之影響、(3) 既有土木設施盡可能保留利用並與補強延壽。
|
101/01廠房通道及開關廠區復建中 |
|
|

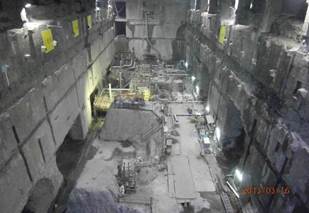

102/02復建後 |
|
青山電廠復建總計劃成本173億,裝置4@92,000KW發電機組,年發電量6.21億度,預計民國104年商轉,投資回收年限17.7年,每年節能減碳可替代燃氣複循環機組,減少26.8噸CO2排放;參訪時復建工程正在安裝發電機組,四部機組進度不同重疊施工,可知進度相當緊湊,在台電人員詳細解說下,參訪學員更深層了解水力電廠之設計原理及施工程序,能在此深山林內完成如此浩大之工程,對新建當時及現正復建中參與之工程人員深表讚佩。
|
101/01廠房清理拆除〈進水制水閥〉 |
|
|

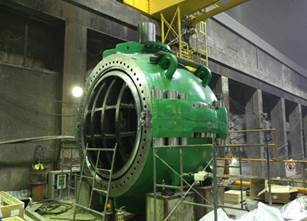

103/04新設進水制水閥 |
|
|

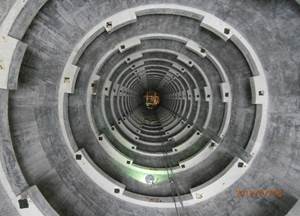

102/07廠房通風直井襯砌完成 |
|
|
102/03廠房樓板敲除完基座安裝 |
|
本次參訪感謝台電青工處人員熱情接待,感謝郭老師百忙之中撥冗帶隊,及102級學長鼎力支持參與,更要感謝參與復建工程的EMCA班97級連日興學長熱心安排與解說,方能讓此次行程如此完滿,感謝與會的所有人員!
|
